振動流化床底板小改小革見實效
10月11日,分公司脫硫車間對振動流化床底板進行更換,將熱風機的熱風從風室上側篩板進入流化床,達到干燥硫銨物料的目的。

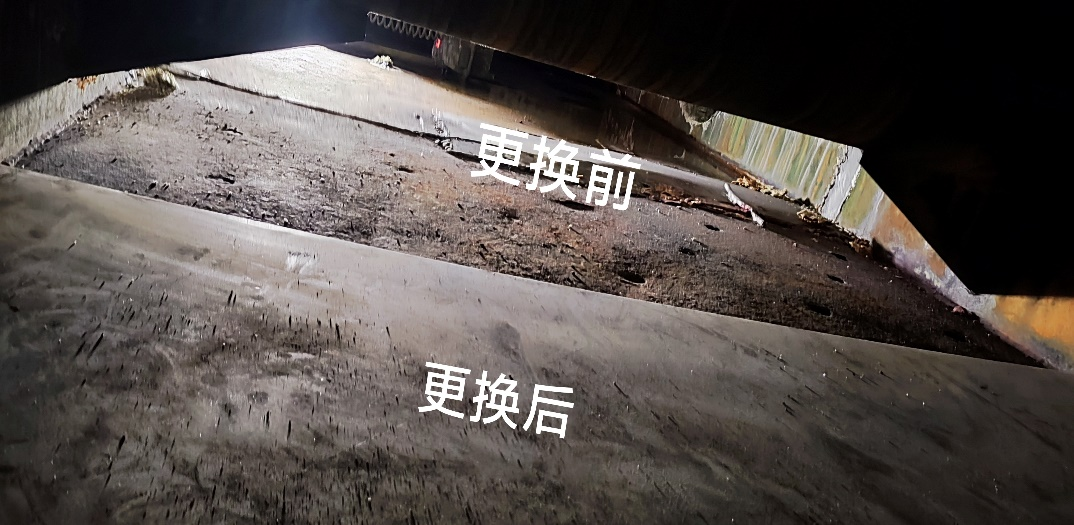

據悉,由于長時間在高溫環境運行,潔能發電分公司振動流化床底板受到不同程度的腐蝕、銹蝕,出現破損漏風,導致干燥硫銨物料的熱風溫度不足。脫硫車間統一部署,找缺陷,消隱患,著力提升發現問題、解決問題的能力水平,在源頭發現問題,將設備缺陷“扼殺”在萌芽中,防范設備缺陷問題擴大化。為統籌協調系統穩定運行與安全檢修,在不影響出料的前提下進行檢修工作,7米長的底板每天更換3.5米,將出料時間由以前的白班、前夜更改為前夜、后夜。將本次檢修時間壓縮至2天。

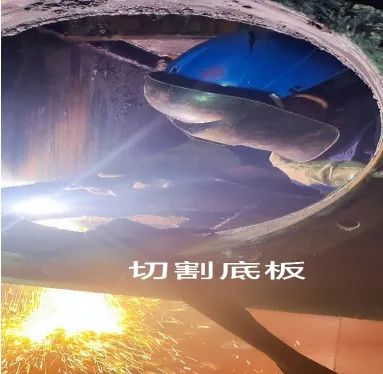

本次檢修工作主要涉及受限、動火、臨時用電,車間安全員嚴格執行“兩票三制”,緊盯底板切割、焊接工作,全過程跟蹤設備檢修工作,確保檢修工作高質量完成,以高水平檢修質量為穩定長周期運行保駕護航。(李林強)
